近日,《江苏秋藤~秦淮~东善桥线路增容改造工程详细规划》获市政府批复。作为连接江南江北的重要电力大动脉,该项目即将全面升级,标志着南京电网跨江电力通道建设迈入提质增容新阶段。该规划也是南京首个获批的跨江线性市政设施详细规划,为同类重大跨江基础设施建设提供了可借鉴的南京经验。

这项工程有何重要意义?

这项工程不仅仅是一条电力线路的增容改造,更是南京拥江发展的“能源保障”。预计2027年工程建成投运后,可提升南京电网在该跨江节点的输电能力至80万千瓦,将有效提升江南江北电网的互联互济能力,为河西地区、雨花软件谷和江宁经开区等重点地区提供更加坚实可靠的电力保障。


什么是“线性市政基础设施”?

简单来说,就是所有呈“线性”分布的市政基础设施的总称,主要包括:河道、市政管线(含综合管廊)等。本次获批建设的500千伏秋藤~秦淮~东善桥增容改造工程,属于高压输电线路工程,是其中重要的工程类型。


这次规划,究竟有哪些亮点?

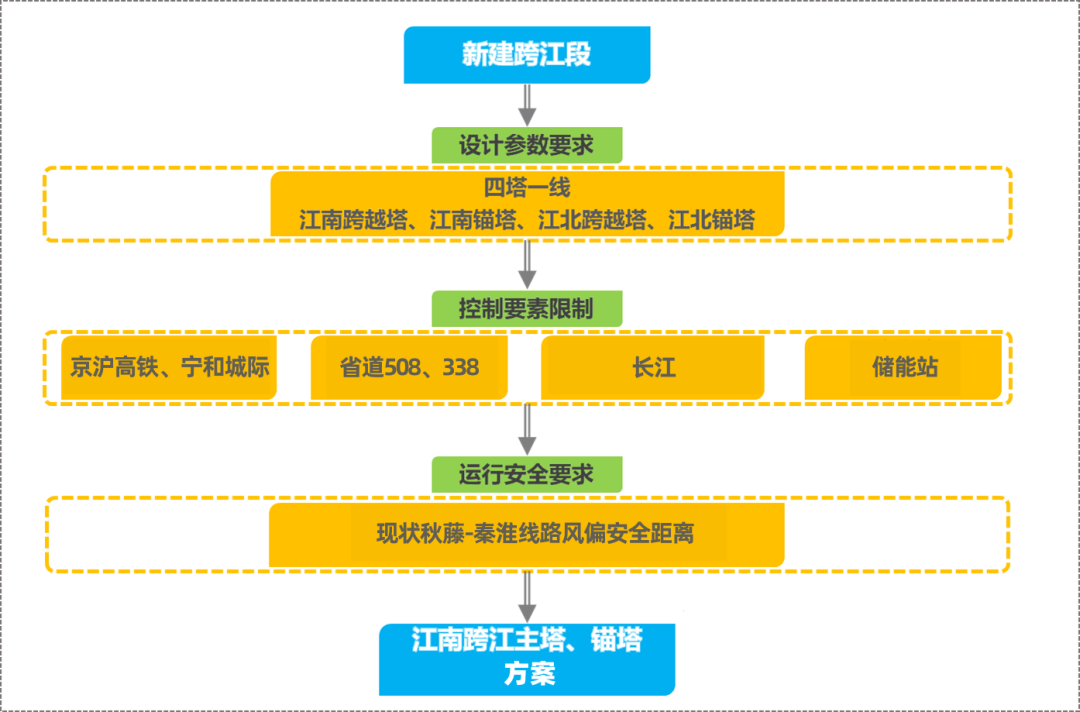

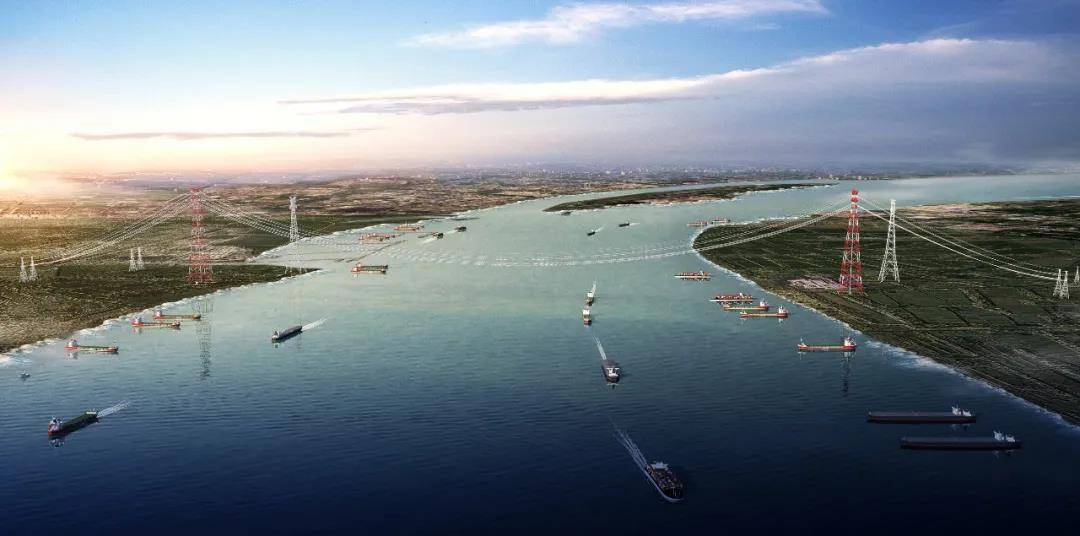

长江是我们的母亲河,也是全国最为繁忙的黄金水道之一,为满足线路跨越长江的净空要求,工程需要建设2座高度为350米左右的跨江主塔。在规划编制中,一方面,严格执行输变电工程技术标准,统筹长江航道、防洪退让、京沪高铁、城市道路等空间管控因素,经科学设计、严谨论证,确定了江南、江北的2座跨江主塔、2座跨江锚塔“四点一线”的跨江通道方案。另一方面,深入开展节约集约用地论证分析,保障江南、江北2座跨江主塔的用地需求。

规划严格落实国土空间管控要求,全面梳理项目与永久基本农田、生态保护红线、生态空间管控区域等空间底线的衔接关系。针对跨越长江江豚省级自然保护区生态红线、牛首-祖堂风景名胜区等生态空间管控区域,严格履行相关论证程序,确保工程合规有序推进。针对江北主塔占用永久基本农田,充分论证占用永久基本农田的必要性,通过精细化的空间管理,优化跨江主塔及进站道路设计,进站道路全部退出永久基本农田,减少对永久基本农田的占用。
规划探索了线性市政工程与市政设施用地融合审批的详细规划管理路径,创新性地将跨江主塔用地规划管理单元图则纳入线性市政主体工程详细规划同步编制、同步论证、同步报批。既为后续跨江主塔用地手续的办理提供了规划依据,又将线性工程详细规划与设施用地详细规划合二为一,大幅提高了详细规划审批效率。为全市乃至全省同类线性市政基础设施详细规划管理提供了可复制、可推广的“南京样本”。

来源:市政处
